Sanierung Höhenstrasse 2022/2023
Küsnacht

Informationen von der Hüppi AG

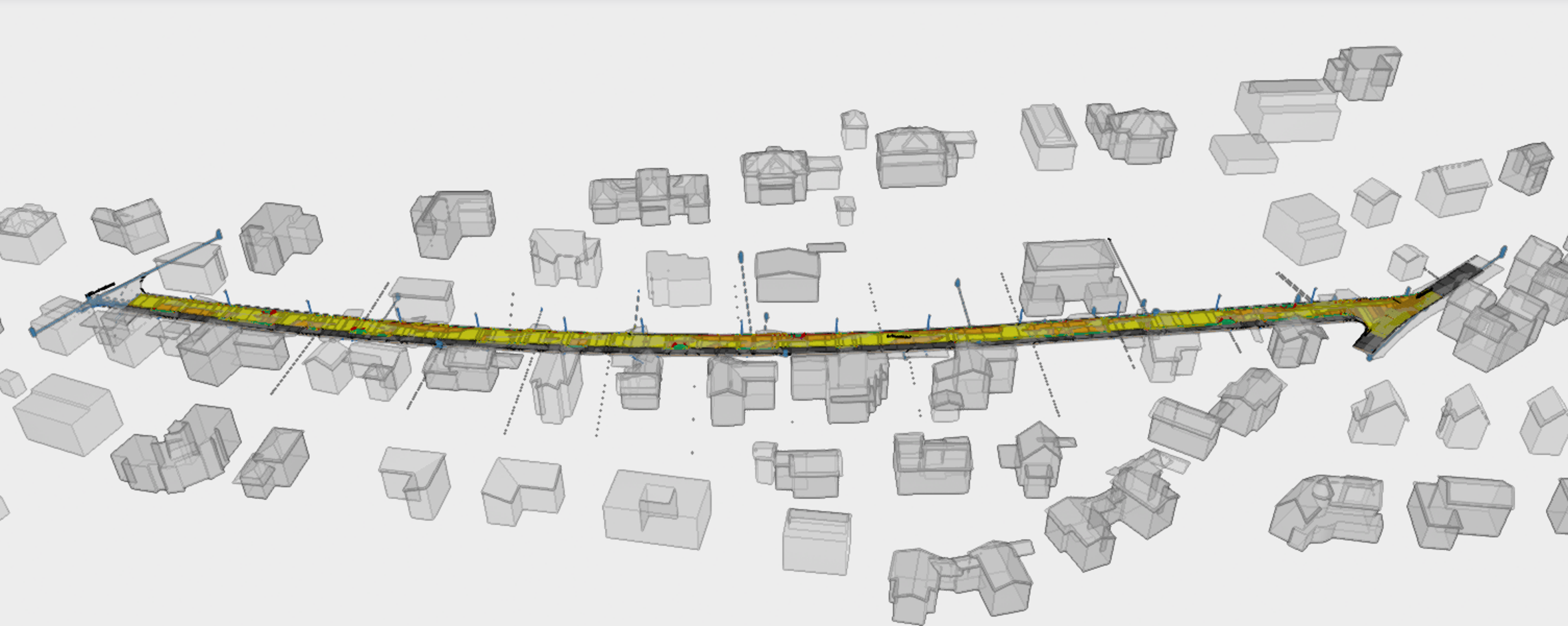

Ansicht der Höhenstrasse

Projektbeschrieb

Die Gemeinde Küsnacht beabsichtigt die Höhenstrasse in Küsnacht, über das Winterhalbjahr 2022/2023 mit der BIM Methode zu sanieren. Dies mit dem Hauptziel, den digitalen Projektierungs- und Realisierungsprozess in der Gemeinde Küsnacht, im Rahmen dieses Projektes, weiter zu fördern und zu entwickeln. Die Höhenstrasse ist eine Erschliessungsstrasse mit Tempo 30, die zur Erschliessung der angrenzenden Liegenschaften genutzt wird. Die Höhenstrasse verfügt südseitig über einen Gehweg. Der Strassenabschnitt ist ca. 390 m lang und hat eine durchschnittliche Fahrbahnbreite von 6.0 m. Die Breite des Gehweges beträgt ca. 3.0 m. Die Gemeinde Küsnacht plant, angesichts des Alters der Anlageteile (Strasse und Kanal), diese zu erneuern und dabei den Oberbau der Strasse gesamthaft zu ersetzen. Der Gehweg wird nicht saniert. Im Gehwegbereich wird ein 1m Grünstreifen entlang der Strasse erstellt. Im Kreuzungsbereich Boglerenstrasse wird zudem der Belagsoberbau angepasst.

Facts & Figures

  • Auftragssumme: 1 Mio. CHF
  • Bauzeit: Sept. 2022 - April 2023

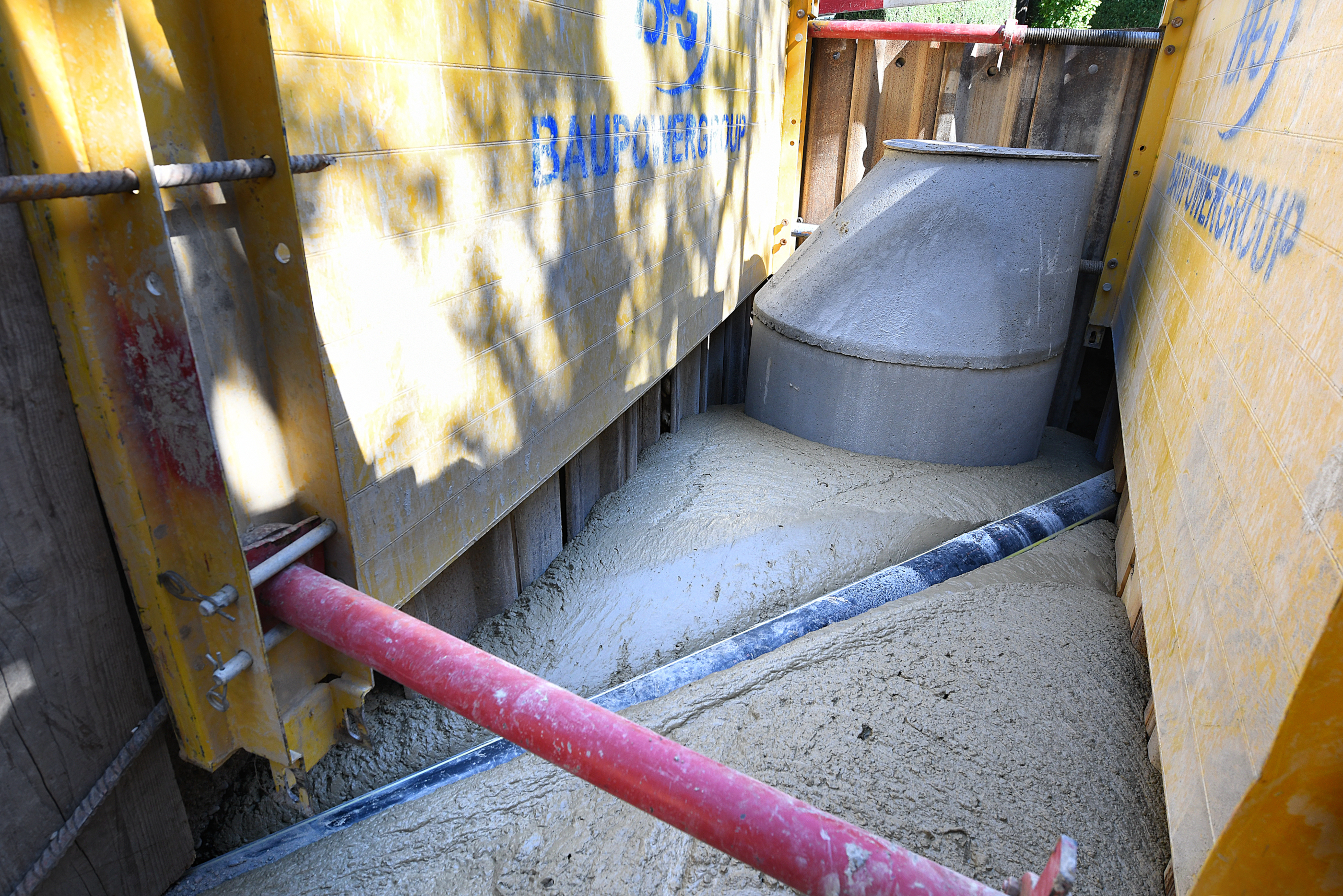

  • Flüssigboden: 850 m3
  • Kanalisationsleitung: 375 m
  • Kontrollschächte: 5 St
  • Randabschlüsse: 210 m
  • Asphaltbelag: 590 t
  • 3D-Bauplan: Link

Projektteam

Gemeindehaus von Küsnacht
Gemeinde Küsnacht

Damit Sie auch in Zukunft von einer einwandfrei funktionierenden Infrastruktur profitieren können, erneuert die Gemeinde Küsnacht die Höhenstrasse im Abschnitt Boglerenstrasse bis Goldbacherstrasse. Dabei wird die Mischwasserkanalisation erneuert und die Strasse saniert.


Hendrik De Bock
Bauherrenunterstützung: Hendrik De Bock

Ein Bauherrenunterstützer ist eine Person, die vom Bauherren beauftragt wird, die Interessen des Bauherren während des Bauprozesses zu vertreten und zu unterstützen. Er überwacht die Arbeiten des Bauleiters und koordiniert die Kommunikation zwischen dem Bauherren, dem Bauleiter und anderen Beteiligten.


Marco Altweg
Bauleiter: Marco Altwegg

Ein Bauleiter ist verantwortlich für die Organisation, Planung und Durchführung von Bauprojekten. Er arbeitet eng mit Architekten, Ingenieuren und anderen Fachleuten zusammen, um sicherzustellen, dass das Projekt innerhalb des geplanten Budgets und Zeitplans und den geltenden Gesetzen und Vorschriften ausgeführt wird und überwacht die Arbeiten von Unterauftragnehmern.



Bauteam

Hüppi AG
Hüppi AG

Die Hüppi AG ist ein mittelständisches Familienunternehmen, welches 1890 gegründet und dritter Generation geführt wird. Sie bietet ihren Kunden Komplettleistungen rund um die Sanierung und den Neubau von Infrastrukturanlagen im Bereich des Tief- und Strassenbaus. Mit ihren sechs Filialen in den Kantonen Zürich, Schaffhausen, Thurgau und St. Gallen legt sie besonderen Fokus auf Wirtschaftlichkeit und Termintreue, Qualität, Fortschritt und Nachhaltigkeit.


Juan Saez
Bauführer: Juan Saez

Der Bauführer hat die administrative und organisatorische Hauptverantwortung über das gesamte Projekt oder einen Teil davon und verfügt meistens über eine Ausbildung als Bauführer oder Bauingenieur. Er ist für die Ausführungsplanung und Überwachung der Arbeiten in Bezug auf Kosten, Qualität und Zeitplan verantwortlich und muss das Projekt abschliessen.


Tiago Freitas
Baustellenchef: Tiago Freitas

In einer Projektorganisation ist der Polier für die Führung des Baustellenpersonals und die Arbeitsvorbereitung, Organisation und Dokumentation der ausgeführten Arbeiten zuständig. Während der Bauausführung muss er die Aufgaben den einzelnen Personen zuweisen und überwachen und einen effizienten Einsatz von Ressourcen und Materialien sicherstellen.



Bauablauf

Übersichtplan der Etappen

  • 26.09.2022: Beginn Bauarbeiten
  • 07.11.2022: Fertigstellung Kanalisation

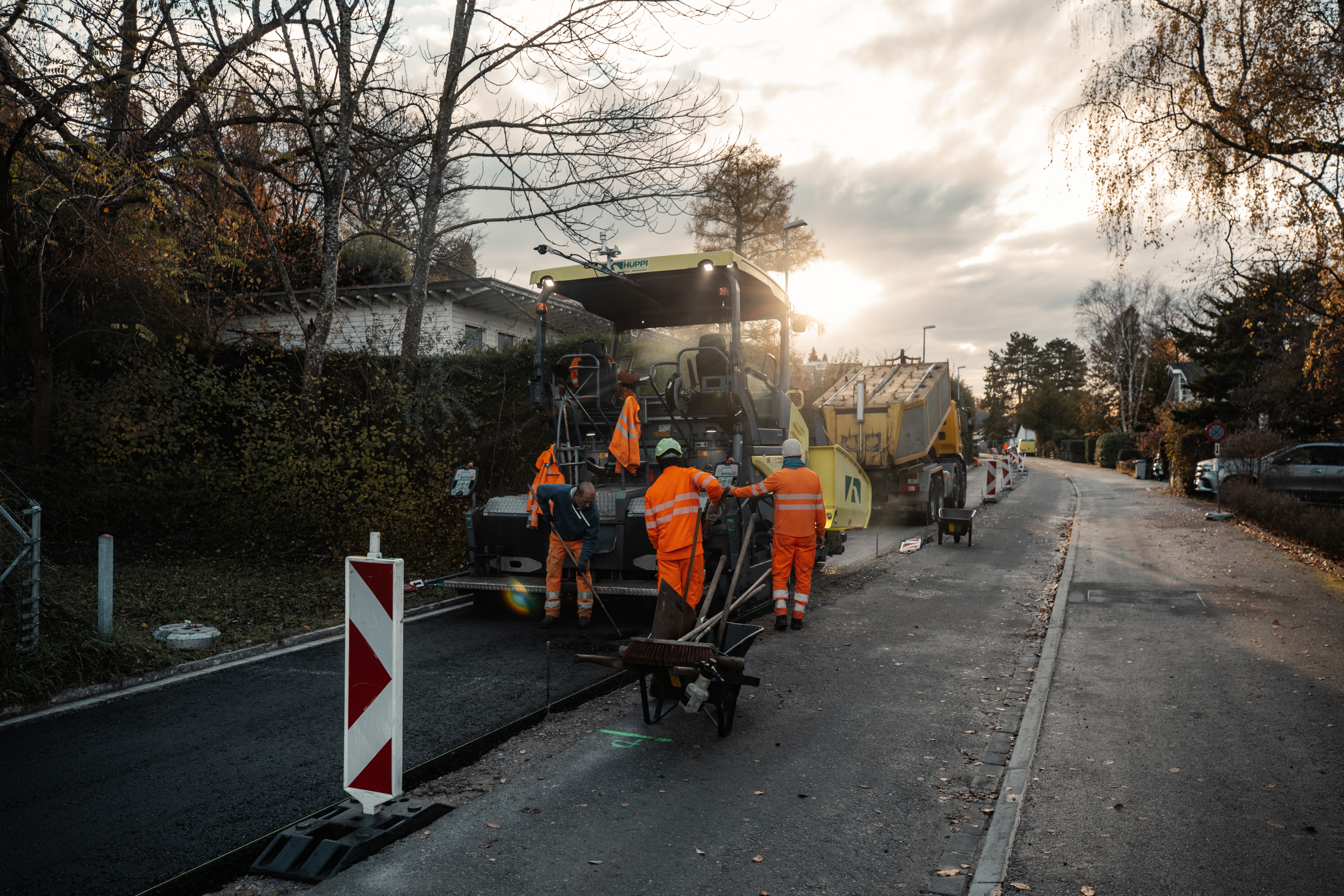

  • 25.11.2022: Einbau des Strassenbelages Bergseitig
  • 09.12.2022: Einbau des Strassenbelages Seeseitig
  • 18.12.2022: Bauende Etappe 1 und Winterpause

  • 23.01.2023: Beginn Bauarbeiten Etappe 2
  • 03.03.2023: Fertigstellung Kanalisation
  • 22.-24.03.2023: Einbau Strassenbelag

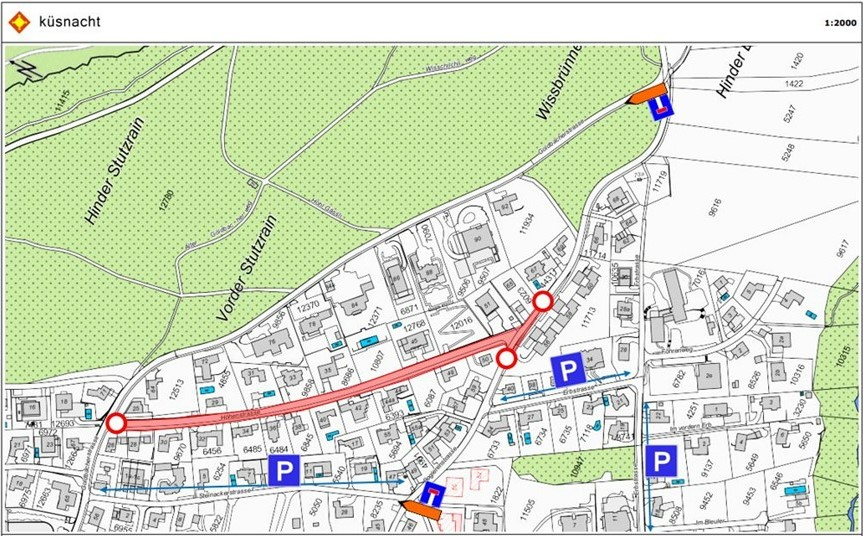

  • 08-10.05.2023: Einbau Strassenbelag unter Vollsperrung Belagseinbau Deckschicht

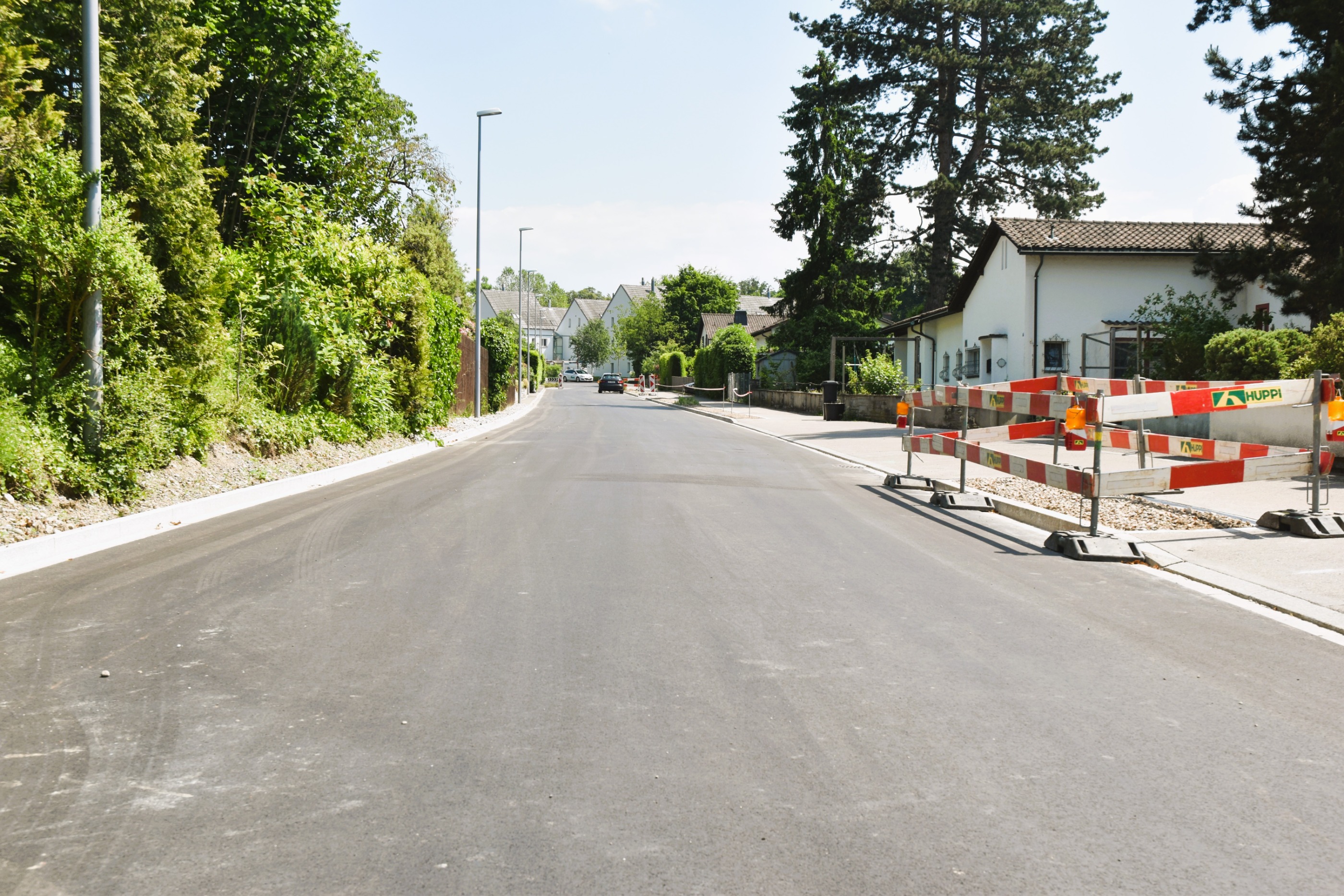

  • 10.06.2023: voraussichtliches Bauende

Nachhaltigkeit

Nachhaltigkeit bezieht sich für die Hüppi AG auf den verantwortungsbewussten Umgang mit Ressourcen und deren Auswirkungen auf die Umwelt, sowie auf die soziale und wirtschaftliche Dimension. Im Bezug auf Mensch, Maschine und Material, bedeutet dies, dass die Gesundheit und Sicherheit der Mitarbeiter, die Umweltfreundlichkeit und Effizienz der Maschinen und die Nachhaltigkeit der verwendeten Materialien berücksichtigt werden.

Mensch
  • Attraktive Arbeits- und Anstellungsbedingungen
  • Förderung unserer Mitarbeitenden
  • Schutz der Gesundheit
  • Offene Dialoge - im Betrieb, auf den Baustellen sowie in der Gesellschaft
  • Sozial engagiert
Maschine
  • Inventar mit innovativen Produkten
  • Digitalisierter Maschinenpark
  • Kundenbedarfsorientierte Bewirtschaftung
  • Umweltschonender Einsatz von vorhandenen Ressourcen
Material
  • Bauen in der Region
  • Einsatz von nachhaltigen Materialkreisläufen
  • Kurze Lieferketten
  • Alternative und ressourcenschonende Baumaterialien
  • Regional produzierte oder recyclierte Materialien
